Instandhaltung Straßenbahn-Infrastruktur
Liebe ist, wenn Altes nicht rostet.

Das Berliner Straßenbahnnetz umfasst 22 Linien, 434 km Gleise und 836 Weichen und ist damit das drittgrößte der Welt. Die bestehende Infrastruktur wird jedoch täglich stark beansprucht. Enge Kurvenradien, dichte Takte und kreuzender Verkehr beanspruchen unsere Gleis- und Fahrleitungsanlagen und erfordern einen hohen Wartungs- und Sanierungsaufwand, während gleichzeitig die Mobilitätsbedürfnisse unserer Fahrgäste wachsen.
Mit regelmäßigen Instandhaltungs- und Grundinstandsetzungsmaßnahmen erhalten, erneuern und modernisieren wir daher täglich den Zustand der Straßenbahninfrastruktur und gewährleisten so auch zukünftig einen sicheren und zuverlässigen Betrieb in unserer Herzensstadt.
Was passiert bei unseren Arbeiten genau?
Instandhaltungen umfassen andauernde Maßnahmen, um den Zustand der Gleise zu erhalten und kleinere Schäden zu beheben. Dazu gehören:
- Inspektionen und Messungen an Gleis- und Stromversorgungsanlagen
- Schienenschleifen zur Vermeidung von Unebenheiten und Geräuschbildung
- Kleinere Reparaturen und Austausch einzelner Schienenstücke oder Befestigungen
- Reinigung von Gleisbetten zur Entfernung von Schmutz und Laub
- Kurzfristige Instandsetzungen bei Havarie und Unfällen
Trotz intensiver Pflege und Wartung sind nach längerer Zeit umfassendere Grundinstandsetzungsarbeiten an der bestehenden Infrastruktur notwendig. Dazu gehören:
- Erneuerung und Austausch von Schienen, Schwellen, Weichen, Unterbauten und Fahrleitungen
- Haltestellenmodernisierung und barrierefreier Haltestellenausbau
- Sicherung und Anpassung von Überwegen und Zuwegungen
- Reduzierung von Lärm und Erschütterungen durch den Einbau von Schmieranlagen und verbesserten schallabsorbierenden Materialien
- Verbesserung des städtischen Mikroklimas durch das Anlegen grüner Gleise
Aktuelles
Im Jahr 2026 sind verschiedene Grundinstandsetzungsmaßnahmen geplant, die hier sukzessive angekündigt werden. Zusätzlich finden laufend Maßnahmen zur Instandhaltung an den Straßenbahn-Gleisanlagen statt. Folgende Baumaßnahmen werden derzeit in Pankow, Mitte und Lichtenberg umgesetzt oder befinden sich in Planung:
Grundinstandsetzungen Kastanienallee, Rosenthaler Straße, Wisbyer Straße
Ab dem 29. Juni 2026 erneuert die BVG verschiedene Gleisanlagen der Tram zwischen Mitte und Pankow umfassend.
Alle wichtigen Informationen findest du hier.
Grundinstandsetzung der Gleisanlagen am Knotenpunkt Allee der Kosmonauten / Rhinstraße (ab dem 06.07.2026)
Umfang der Bauarbeiten
Die Baumaßnahme umfasst den Austausch von 12 Weichen, die Erneuerung der Bogengleise und den barrierefreien Ausbau der südlichen und östlichen Tram-Haltestelle Allee der Kosmonauten / Rhinstr. Ziel ist ein auch zukünftig zuverlässiger, leiser und komfortabler Trambetrieb.
- Bauzeitraum: Die Arbeiten erfolgen ab dem 06.07.2026 in vier Bauphasen. Bis voraussichtlich zum 13.12.2026 erfolgen in einem ersten Bauabschnitt die Bauphasen 1 und 2 im westlichen und südlichen Teil des Knotenpunkts.
In 2027 werden die Arbeiten in einem zweiten Bauabschnitt in weiteren Teilen des Knotenpunkts fortgesetzt.
Vom 06.07.2026 bis zum 13.12.2026 werden zusätzlich auf der Allee der Kosmonauten zwischen Grenzgraben und dem Ev. Krankenhaus KEH Gleise, Übergänge und ein Bahnübergang erneuert.
Auswirkungen für Anwohnende und Gewerbetreibende
Bauphase 1: Vom 06.07. bis vsl. 07.09.2026
- Der Baustellenbereich wird in der Allee der Kosmonauten westlich der Kreuzung eingerichtet. Hier kommt es zu einer Fahrbahnverschwenkung und stadtauswärts zu einer Fahrstreifenreduzierung. Das Linksabbiegen von der Allee der Kosmonauten in die Rhinstraße Richtung Norden entfällt. Die Zufahrt von der Rhinstraße (Nebenstraße) zur Allee der Kosmonauten wird gesperrt.
- Ab dem 24.08. erfolgt südlich der Kreuzung in der Rhinstraße die Herstellung eines Fahrbahnprovisoriums. Die Straßenbahn im dort errichteten Baufeld verkehrt weiterhin mit Sicherungsposten. Für den Kfz-Verkehr steht hier je Fahrtrichtung eine Fahrspur zur Verfügung.
- In der Allee der Kosmonauten wird am Ev. Krankenhaus KEH mittels einer Lichtsignalanlage die Überquerung des bis dahin angrenzenden Baufeldes sichergestellt. Die Zufahrten zum Krankenhaus und zur Kosmos-Schule sind eingeschränkt nutzbar. In der Allee der Kosmonauten wird eine Fußgängerüberführung eingerichtet.
Bauphase 2: Vsl. vom 07.09. bis vsl. 13.12.2026
- Auf den südlichen Fahrstreifen der AdK östlich der Kreuzung sowie im südlichen Teil der Rhinstraße werden weitere Baustelleneinrichtungen hergestellt.
- In der AdK und der Rhinstraße finden Verschwenkungen im Verkehr mit eingeschränkten Abbiegemöglichkeiten im Kreuzungsbereich und an der Meeraner Straße statt.
- In der Rhinstraße wird eine temporäre Busspur für den SEV eingerichtet und der Radverkehr wird teilweise im Mischverkehr zu den Bürgersteigen umgeleitet. Die Zufahrt von der Rhinstraße (Nebenstraße) zur AdK ist wieder möglich.
- Vom 07.09. bis vsl. 28.09.2026 kommt es in der AdK / Am Herzbergteich zu Gegenverkehr auf einer Fahrspur. Bitte die Beschilderungen vor Ort beachten.
Weitere Hinweise:
- Die Zu- / Durchfahrt für Rettungs- und Entsorgungsfahrzeuge ist sichergestellt.
- Entlang der Baumaßnahmen werden Halteverbote eingerichtet.
Änderungen im Linienbetrieb vom 06.07.2026 bis 07.09.2026
Die Straßenbahnlinien M8, 18 und 37 können den Baustellenbereich an der Allee der Kosmonauten/Rhinstraße nicht vollständig befahren.
- Die Linie M8 fährt zwischen Ahrensfelde/Stadtgrenze und Gehrenseestraße sowie zwischen S+U Hauptbahnhof und Gudrunstraße.
- Die Linie 18 fährt zwischen ihren regulären Endhaltestellen und wird über Landsberger Allee/Rhinstraße, Alt-Hohenschönhausen und Roederplatz umgeleitet.
- Die Linie 37 verkehrt zwischen S Schöneweide, Landsberger Allee/Rhinstraße und dem Betriebshof Weißensee.
Für die nicht von den Straßenbahnen bedienten Abschnitte wird ein Ersatzverkehr eingerichtet:
- M8: Ersatzbusse zwischen Landsberger Allee/Rhinstraße und Roederplatz (tagsüber) bzw. Landsberger Allee/Petersburger Straße (nachts)
- 18: Ersatzbusse zwischen Landsberger Allee/Rhinstraße und Roederplatz
- 37: Ersatzbusse zwischen Landsberger Allee/Rhinstraße und Roederplatz
- Zusätzlich verkehrt ein Shuttlebus zwischen dem Betriebshof Lichtenberg und dem Evangelischen Krankenhaus KEH.
Ab dem 07.09.2026 wird das Ersatzverkehrskonzept angepasst.
Bitte die Aushänge an den Haltestellen sowie die tagesaktuellen Informationen unter Routenplaner & Fahrplanauskunft des ÖPNV Berlin/Brandenburg | BVG beachten.
Erneuerung der Straßenbahngleise in der Hansastraße (Zingster Straße bis Buschallee) – 9. März 2026 bis 27. Juli 2026 (zweiter Bauabschnitt)
Änderungen im Linienbetrieb

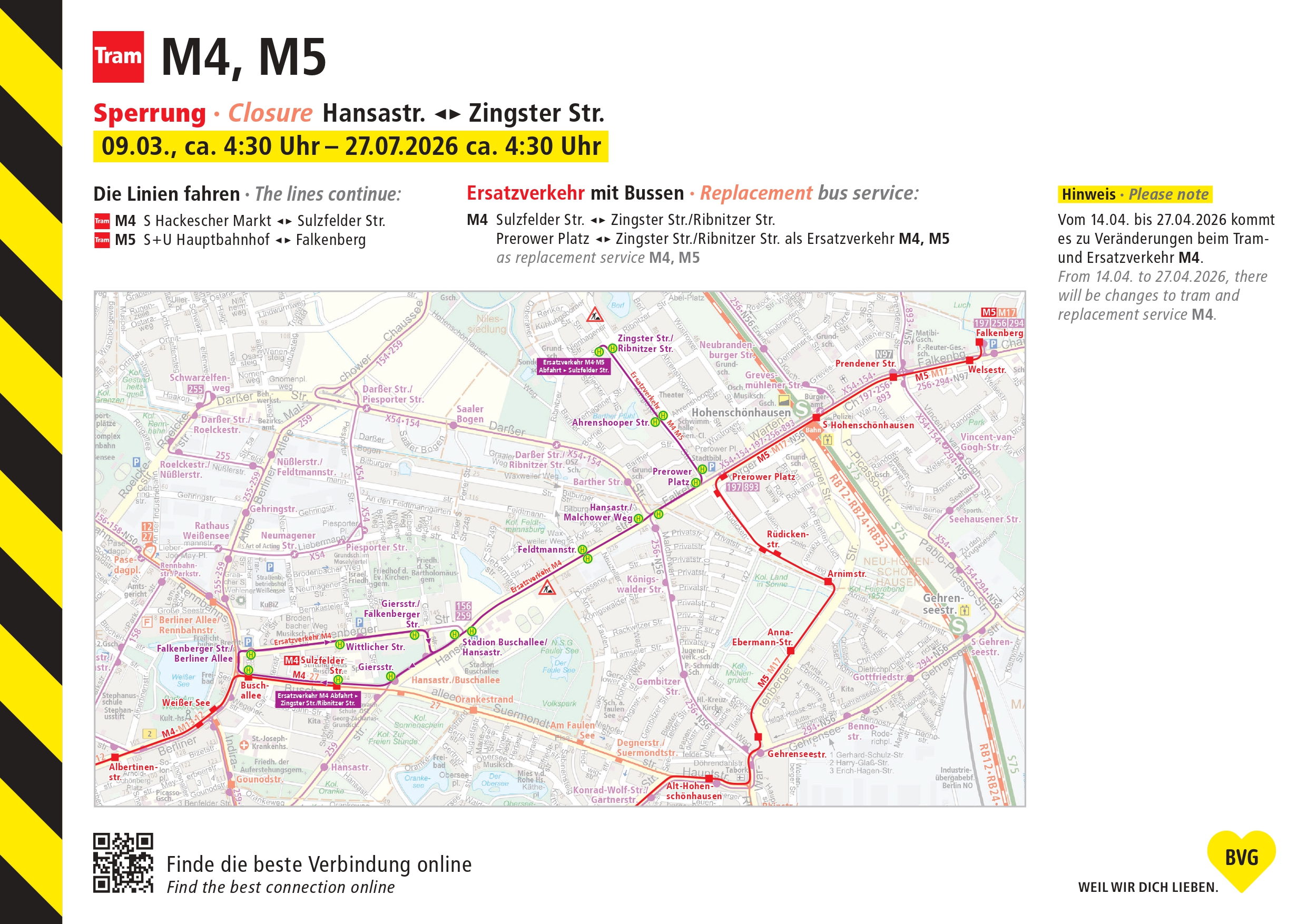

Die seit dem 01. Juni angepasste Linienführung bleibt bis zum Ende der Baumaßnahme (27.07) bestehen:
- Linie M4: S Hackescher Markt ◂▸ Sulzfelder Str.
- Linie M5: S+U Hauptbahnhof ◂▸ Falkenberg
- Schienenersatzverkehr mit Bussen:
- Linie M4: Sulzfelder Str. ◂▸ Zingster Str./Ribnitzer Str.
- Prerower Platz ◂▸ Zingster Str./Ribnitzer Str. als Ersatzverkehr M4, M5
Bitte die Aushänge an den Haltestellen sowie die tagesaktuellen Informationen unter Routenplaner & Fahrplanauskunft des ÖPNV Berlin/Brandenburg | BVG beachten.
Umfang der Bauarbeiten
Die Baumaßnahme umfasst die vollständige Erneuerung der bestehenden Gleisanlagen sowie die Modernisierung bzw. der barrierefreie Ausbau der Haltestellenbereiche. Die Arbeiten erfolgen in zwei Bauabschnitten.
- Bauzeitraum: Laufend seit dem 8. September 2025 bis voraussichtlich 27. Juli 2026
- Erster Bauabschnitt: 8. September 2025 bis 8. März 2026; Hansastraße zwischen Zingster Straße und Feldtmannstraße
- Zweiter Bauabschnitt: 9. März 2026 bis voraussichtlich 27. Juli 2026; Hansastraße zwischen Feldtmannstraße und Buschallee
Die Arbeiten umfassen unter anderem:
- Rückbau der bestehenden Gleise
- Neubau der Straßenbahngleise in Grüngleisbauweise
- Arbeiten am Unterbau der Gleisanlagen
- Herstellung von Asphaltdeckenschlüssen an Kreuzungen und Einmündungen
- Im Bereich der Haltstellen: Die Erneuerung der Überwege und die Anpassung der Haltestellen an aktuelle Komfortstandards
Im Zuge der Baumaßnahme werden diese Haltestellen barrierefrei ausgebaut:
- Hansastr./Malchower Weg
- Feldtmannstr.
- Stadion Buschallee/Hansastr.
- Giersstr.
- Hansastr./Buschallee
Auswirkungen für Anwohnende und Gewerbetreibende ab dem 09. März 2026
- Herstellung von Baustelleneinrichtungen auf der Hansastraße zwischen Feldtmannstraße und Buschallee
- In diesem Abschnitt wird die vorgeschriebene Fahrtrichtung für den motorisierten Individualverkehr geändert, hierfür bitte die örtlichen Verkehrsumleitungsschilder beachten
- Eingeschränkte Parkmöglichkeiten im Bereich der Hansastraße zwischen Feldtmannstraße und Buschallee
- Die Zufahrt für Rettungsfahrzeuge ist sichergestellt
- Sollte die Zufahrt von Entsorgungsfahrzeugen nicht möglich sein, werden entsprechende Maßnahmen durchgeführt (z.B. Einrichtung von Müllsammelplätzen)
